Hydrogeologický průzkum pro účely vsakování srážek v Prostřední Suché (12/2012-01/2013)
V areálu servisního střediska ...
... VOLVO v Prostřední Suché jsme prováděli inženýrsko-geologické a hydrogeologické průzkumné práce už v roce 2009 a v nejlepší víře podle výsledků našich prací i historické prozkoumanostri jsme doporučili vsakování srážek do horizontu kvartérních písčitých štěrků v hloubkách okolo 20 m. Protože napojení na deštovou kanalizaci nebylo v lokalitě možné, toto řešení z hlediska možnosti vsakování srážek na lokalitě představovalo jedinou možnou variantu likvidace vod, přestože z technického i finančního hlediska se jednalo o náročnější a nestandardní řešení. Při výstavbě areálu i samotných hlubinných vsakovacích objektů v roce 2010 nebyly dodrženy podmínky výsledků průzkumných prací ani pokyny hydrogeologického dozoru a vybudovaná systém vsakování srážkových vod na lokalitě nebyl funkční dle předpokládaných vizí hydrogeologa. Průkazní břemeno o vhodnosti či nevhodnosti prostředí pro vsakování vod přesto padlo na odpovědného hydrogeologa a naše společnost tak měla v závěru roku 2012 napilno.
Podrobný hydrogeologický průzkum na sklonku roku 2012 zahrnoval v I. etapě vybudování tří hydrogeologických vrtů zatěsněných nad štěrkovým kolektorem bentonitovou injektáží o mocnosti cca 18 m, čerpacími a nálevovými testy, laboratorními rozbory a hydrometrickými měřeními úrovní hladin podzemní vody pomocí dataloggerů s barometrickou kompenzací.
V současné chvíli můžeme s uspokojením konstatovat, že po provedeném podrobném průzkumu byly veškeré vize a předpoklady GEOoffice ohledně dostatečné propustnosti prostředí a napjatostních poměrech podzemní vody jednoznačně potvrzeny. Hladina podzemní vody v tíhovém režimu se v lokalitě vyskytuje v hloubkách větších než 20 m pod terénem, jejich odtok je plynulý a nepostižený antropogenní kontaminací z okolních ekologických zátěží z minulosti (areály plynáren a bývalého skladu PHM), koeficienty filtrace nejpropustnějších vrstev vykazují řády n.10-4 m/s. V průběhu nálevových testů bylo během 72 hodin do jednoho vrtu (řezný průměr 324 mm) aplikováno 200 m3 vody s kontinuálním nálevem 0.7 až 0.9 l/s a s vytvořením elevačního kužele o zanedbatelné výšce do 0.5 m nad ustálenou hladinou podzemní vody. Výsledky tak předčily naše očekávání.
Realizace I. etapy: prosinec 2012 - leden 2013.
Podrobný průzkum v areálu VOLVO

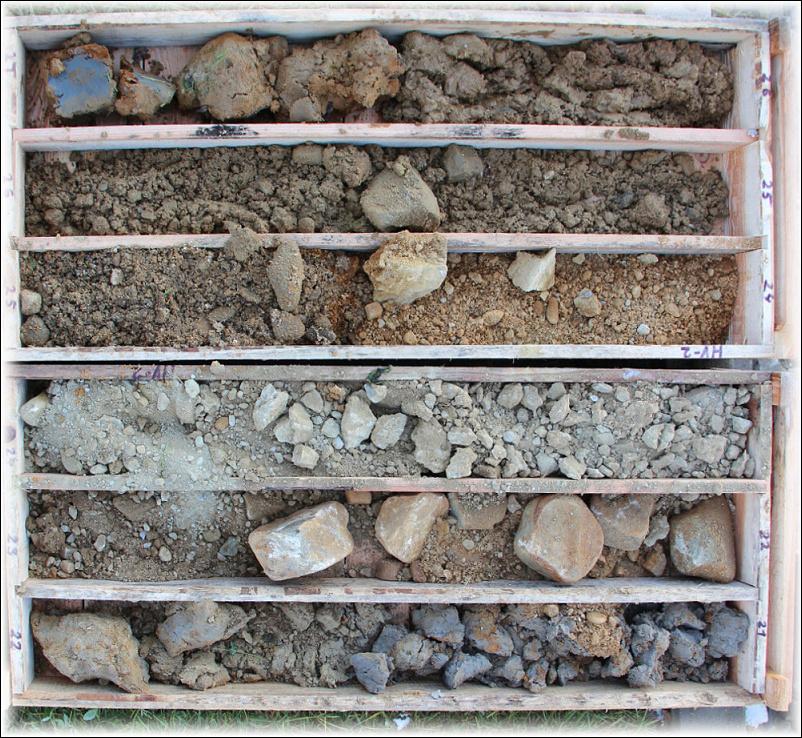

Geologický profil kvartéru v úrovni 21 až 27 m - vrt HV2

Instalace centrátorů na původní pažnice Rehau.

Použité pažnice s vyšší tuhostí odolávající tlaku bentonitové injektáže

Odkalování vrtů vibračním čerpadlem - vrt HV-2A

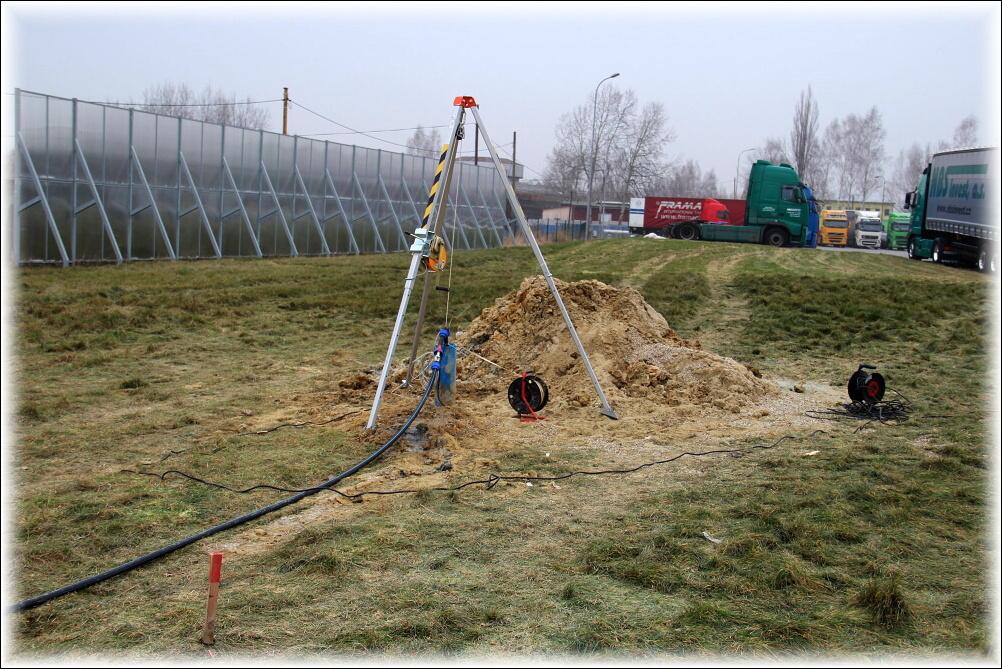

Dočišťování vrtů odstředivým čerpadlem - vrt HV3
Voda po dočištění byla zbavena zákalu

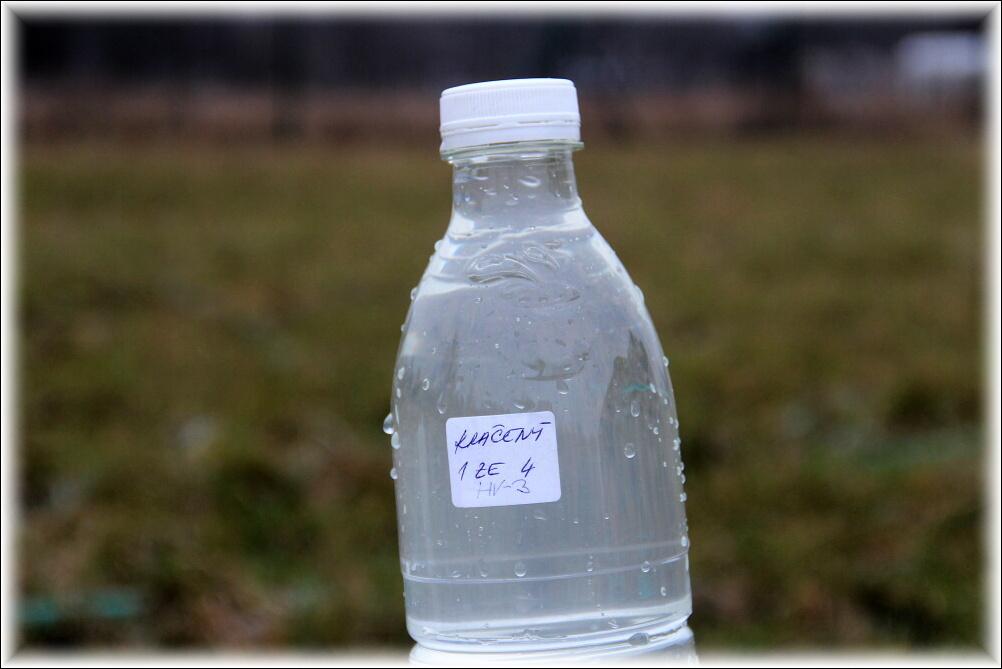

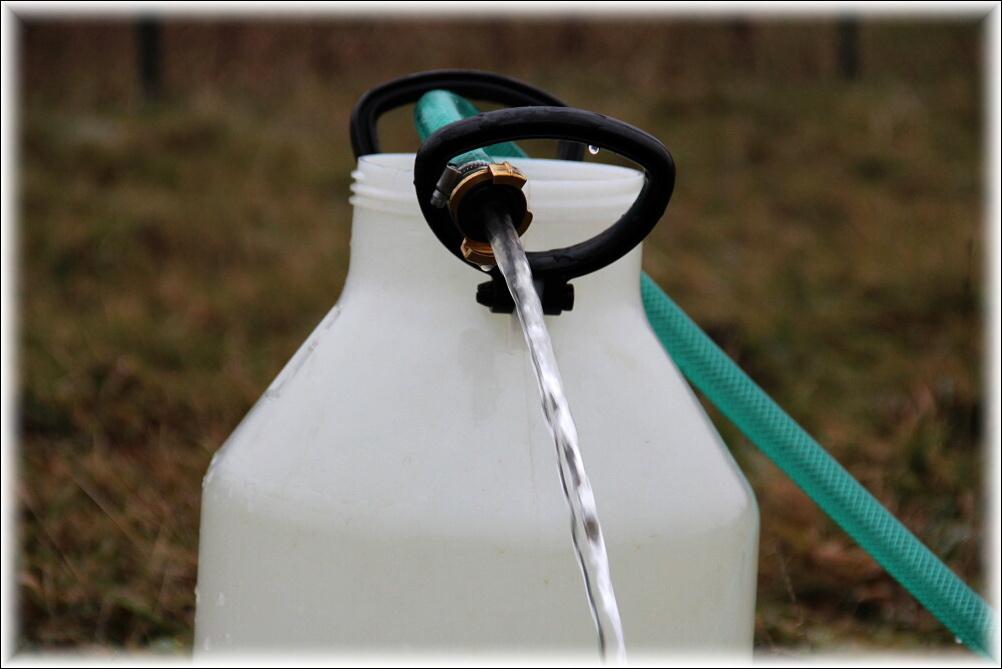

Odebraný vzorek vody z vrtu HV-3

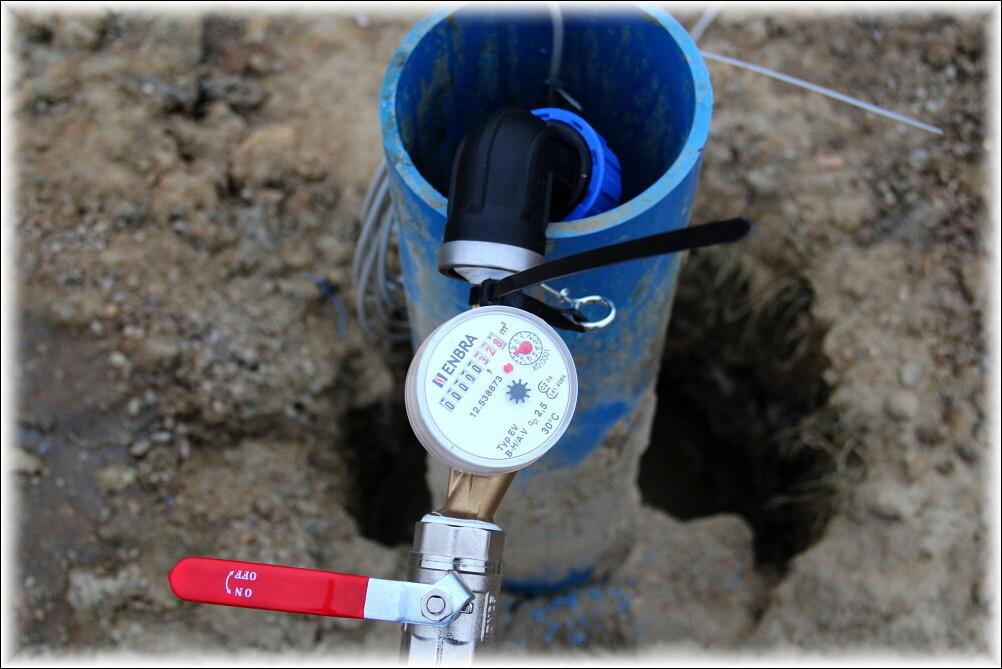

Instalace vsakovacího systému - celkem 350 m potrubí

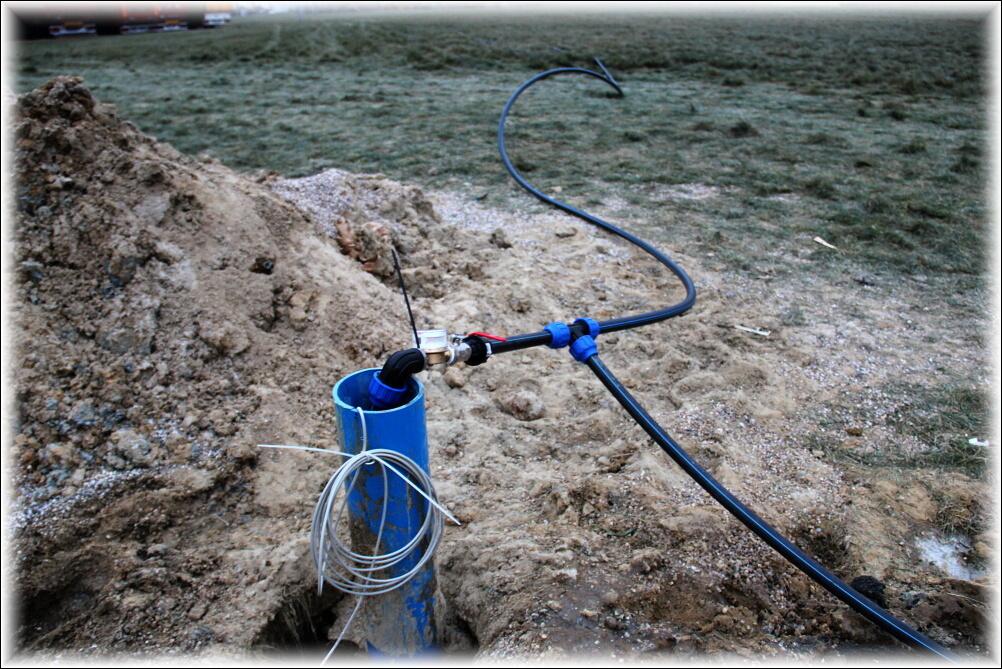

Instalace vsakovacího systému - vrt HV3

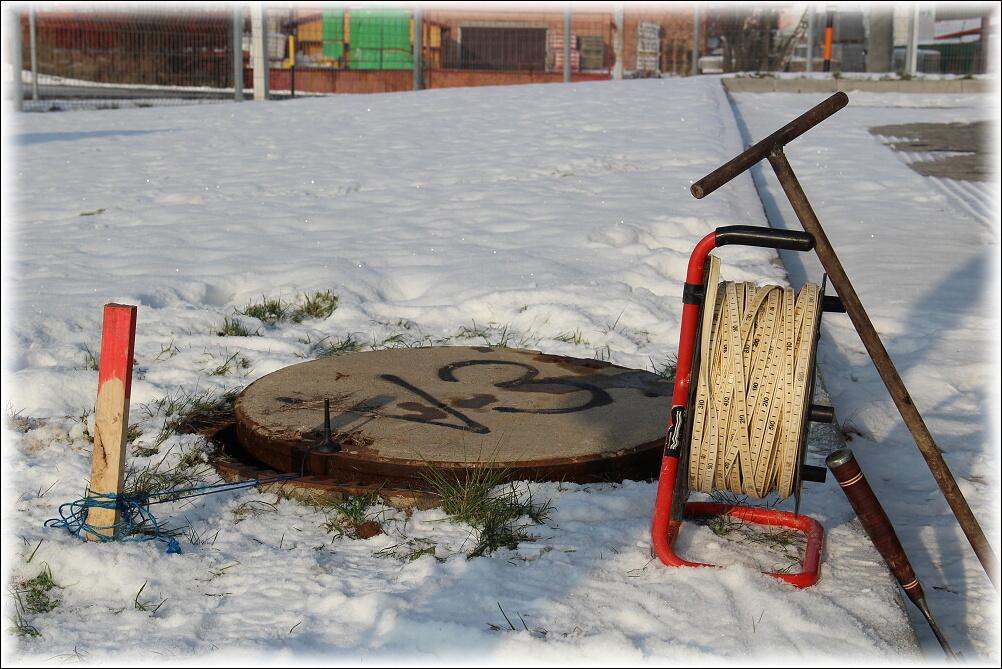

Instalace dataloggeru a přenosového systému do Vsaku 3

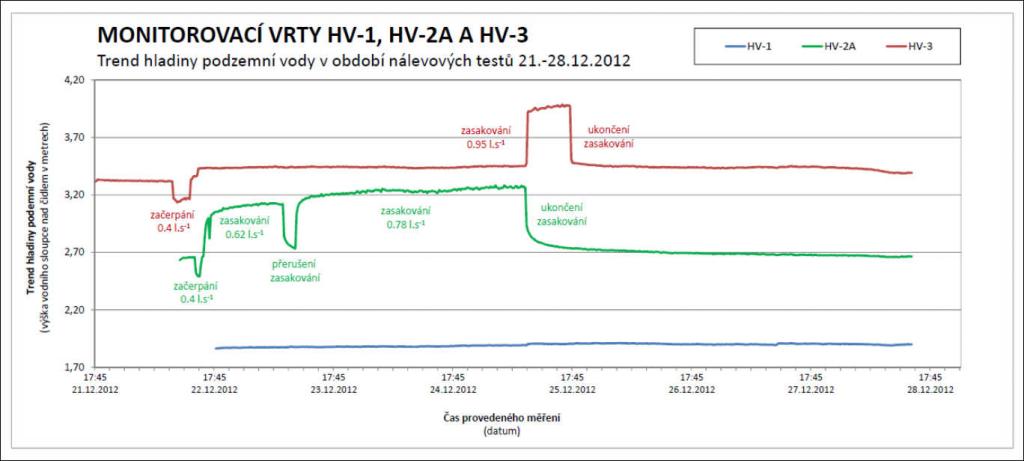

Grafický průběh nálevových testů v HG vrtech
